我局全力冲刺泵站更新改造项目攻坚战

时间:2016-12-16 02:18         次浏览

        自今年11月来,我局采取一系列有效措施,组织各方力量,明确目标任务,倒排工期,细化节点任务,要求施工单位每工区多开工作面,增加上劳人数,确保按期完成泵站更新改造项目建设任务。时值深冬,寒风瑟瑟,高明三级泵站和乌牛二级站泵站改造各站区百余名工人正在抓紧施工,干劲冲天,如火如荼,全力冲刺泵站更新改造工程建设攻坚战。
        高明三级泵站更新改造投资9000多万元,总工期17个月。在新征土地上新建主厂房、汇流池等;更新11台水泵机组、所有电气设备和金属结构;拆除重建35kv户外专用变电站和附属工程等。2016年7月12日主、副厂房及进水部分等开工,目前土建工程基本完成,主机组已就位,所有电气设备和金属结构全部到位,施工人员正在加班加点进行设备安装。

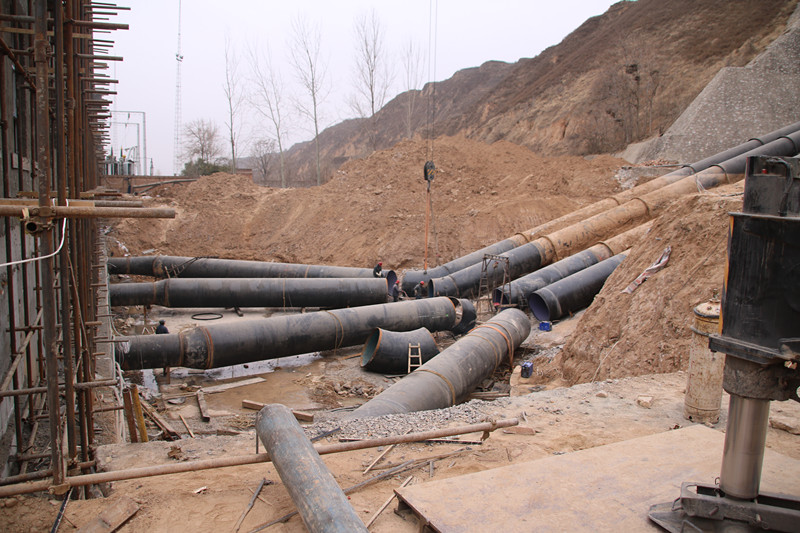

        乌牛二级泵站更新改造投资10000多万元,总工期24个月。包括加固改造泵站的主厂房、进水部分;拆除重建进水闸、副厂房、压力管道等站区附属等建筑物;更新水泵机组4台套;更新所有电气设备和金属结构等。2015年8月开工,已完成主副厂房、进水流道等土建工程和2号机组安装工程。2号机组今年春灌投入运行,经过两个灌季运行平稳可靠。项目办积极与各设备供货厂方协调,统筹安排,按照节点工期供应设备。目前正在进行出水压力钢管地面以上部分的拆除及安装工作、剩余三台主机组的基础浇筑及水泵、电机等设备的交货安装工作及水循环系统和油循环系统的更新改造工作。






        高明三级泵站和乌牛二级泵站两座泵站改造计划于2017年1月31日前完成机电设备安装任务,2017年2月20前完成全部设备调试和机组空载试运行工作,以及过水工程具备通水条件,确保2017年春灌投入试运行,使项目建设更好地为灌溉服务,向上级部门和灌区群众交上一份满意的答卷。
        来源:项目办   车文秀
